金寨抽水蓄能电站项目取得新进展计划明年6月发电

admin1年前 (2024-09-26)产业新闻91

  10月10日,电站工程2号机组定子顺利吊装就位。人民网 王锐摄

  工作人员正在对机组定子进行安装。人民网 王锐摄

  山体内部在建主厂房。人民网 王锐摄

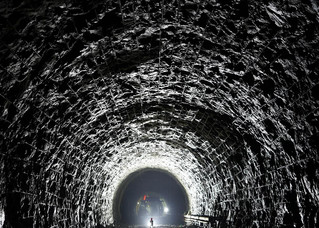

  2号引水上平洞洞身光面爆破开挖半孔率高。林文摄

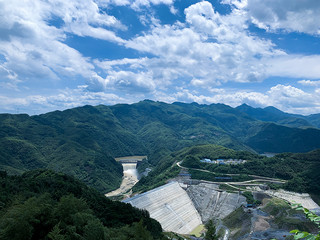

  安徽金寨抽水蓄能电站下水库大坝。唐贺竹摄

  人民网合肥10月12日电 (王锐)10月10日,在位于大别山脉西段北麓、响洪甸水库上游的安徽省金寨县张冲乡,总投资75亿元的国网新源安徽金寨抽水蓄能电站又有新进展,该工程2号机组定子已顺利吊装就位。首台机组计划于2022年6月发电,2023年实现全部机组投产运行。目前,基建投资累计完成49.36亿元,完成总投资额的65.12%。

  据了解,安徽金寨抽水蓄能电站是全国人大常委会确定的帮扶革命老区金寨县的“5+1”项目之一,是服务安徽经济社会发展的绿色工程、民生工程、重点工程。该项目建成后将具备调峰、调频、调相、储能、系统备用和黑启动等“六大功能”,在保障大电网安全、服务清洁能源消纳、促进电力系统优化运行中发挥重要作用。

  该工程动态总投资75.8亿元,电站建成后每年可吸纳26.8亿度低谷电量,提供20.1亿度高峰电能,节约标准煤约12万吨,减少二氧化碳排放约24万吨,减少氮氧化合物、二氧化硫约2200吨,为能源清洁低碳转型,助力实现“碳达峰、碳中和”目标作出积极贡献。

  据悉,电站工程于2015年开工建设,2017年主体土建工程开工,2018年上下水库大坝开始填筑、机电安装工程开工,2019年上下水库大坝填筑完成,2020年上下水库大坝面板浇筑完成,2021年3月上水库开始下闸蓄水,2021年5月下水库开始下闸蓄水,截至9月30日,上下水库已累计蓄水达625万方,满足首台机组调试及运行水量要求。

  10月10日,电站工程2号机组定子顺利吊装就位。人民网 王锐摄

  工作人员正在对机组定子进行安装。人民网 王锐摄

  山体内部在建主厂房。人民网 王锐摄

  2号引水上平洞洞身光面爆破开挖半孔率高。林文摄

  安徽金寨抽水蓄能电站下水库大坝。唐贺竹摄

  人民网合肥10月12日电 (王锐)10月10日,在位于大别山脉西段北麓、响洪甸水库上游的安徽省金寨县张冲乡,总投资75亿元的国网新源安徽金寨抽水蓄能电站又有新进展,该工程2号机组定子已顺利吊装就位。首台机组计划于2022年6月发电,2023年实现全部机组投产运行。目前,基建投资累计完成49.36亿元,完成总投资额的65.12%。

  据了解,安徽金寨抽水蓄能电站是全国人大常委会确定的帮扶革命老区金寨县的“5+1”项目之一,是服务安徽经济社会发展的绿色工程、民生工程、重点工程。该项目建成后将具备调峰、调频、调相、储能、系统备用和黑启动等“六大功能”,在保障大电网安全、服务清洁能源消纳、促进电力系统优化运行中发挥重要作用。

  该工程动态总投资75.8亿元,电站建成后每年可吸纳26.8亿度低谷电量,提供20.1亿度高峰电能,节约标准煤约12万吨,减少二氧化碳排放约24万吨,减少氮氧化合物、二氧化硫约2200吨,为能源清洁低碳转型,助力实现“碳达峰、碳中和”目标作出积极贡献。

  据悉,电站工程于2015年开工建设,2017年主体土建工程开工,2018年上下水库大坝开始填筑、机电安装工程开工,2019年上下水库大坝填筑完成,2020年上下水库大坝面板浇筑完成,2021年3月上水库开始下闸蓄水,2021年5月下水库开始下闸蓄水,截至9月30日,上下水库已累计蓄水达625万方,满足首台机组调试及运行水量要求。

葛毅明微信号
产业招商/厂房土地租售:400 0123 021
或微信/手机:13391219793
请说明您的需求、用途、税收、公司、联系人、手机号,以便快速帮您对接资源。
长按/扫一扫加葛毅明的微信号

版权声明:本文由安徽六安厂房网发布,如需转载请注明出处。部份内容收集于网络,如有不妥之处请联系我们删除 400-0123-021 或 13391219793

分享给朋友:

“金寨抽水蓄能电站项目取得新进展计划明年6月发电” 的相关文章

【皖美这五年】金寨抽水蓄能电站:让更多老区群众享受生态红利

【皖美这五年】金寨抽水蓄能电站:让更多老区群众享受生态红利

  新安晚报安徽网大皖新闻讯巍巍大别山,浓浓红色情。10月9日下午1点,喜迎党代会皖美这五年网络主题活动集中采访第三小分队来到六安市金寨县抽水蓄能电站。位于大别山脉西段北麓,响洪甸水库上游...

商业资讯7月28日浙北商业资产出租出售转让信息

商业资讯7月28日浙北商业资产出租出售转让信息

  原标题:商业资讯 7月28日浙北商业资产出租/出售/转让信息   出售:曲园南路店面出租,千秋广场边(未来地铁口)德高旁(明年三中、五中),59方+大阁楼,租金3.2...

安徽省金寨县人民法院关于安徽省金寨县张冲乡流波商业街A区2栋S102号经营门面房一间(第二次拍卖)的公告

安徽省金寨县人民法院关于安徽省金寨县张冲乡流波商业街A区2栋S102号经营门面房一间(第二次拍卖)的公告

  关于金寨县四达建安有限责任公司与安徽省金鹏房地产开发有限责任公司建设工程施工合同纠纷一案,本院于2017年12月29日10:00在阿里巴巴司法拍卖网络平台(淘宝网)对被执行人安徽省金鹏...

深圳实行限价规范厂房出租

深圳实行限价规范厂房出租

  防止企业“不务正业”转租厂房当“二房东”, 《深圳经济特区高新技术产业园区协议类空置厂房调剂管理办法》,昨天通过一期《市政府公报》正式发布,有效期为5年。   记者此...

瓮安【房屋出租转让】7月27日更新

瓮安【房屋出租转让】7月27日更新

  门面出租 房东直租,一楼面积为:40平方左右,位于红军桥头靖峰A区1栋28号门面。地理条件优越。客流量大,链接四中和河畔阳光、八小的交通要道。价格面谈,联系电话...

续写电建优质履约新篇再展六局地下铁军风采——三分局金寨项目部地下厂房施工纪实

续写电建优质履约新篇再展六局地下铁军风采——三分局金寨项目部地下厂房施工纪实

  2018年12月24日21时,由三分局承建的安徽金寨抽水蓄能电站输水发电系统土建及金属结构安装工程主副厂房洞顺利完成开挖节点目标。26日上午10时,金寨抽水蓄能公司、华东勘测设计研究院...
